Här kommer en uppdatering om nuläget och om vad som är planerat den närmaste tiden.
Boo Strandväg
Vi har nu startat våra återställningsarbeten på Boo Strandväg mot vattnet. En plats för sophantering kommer bland annat att uppföras. Vi kommer nu stänga av vägen succesivt vartefter vi jobbar längs sträckan.
Backeböl
Våra stora arbeten är nu färdiga och vägen är nu öppen för genomfart från Backebölsvägen/Baggensvägen. Vi kommer att börja schakta i Backebölsvägen under sen höst/vinter 2026 men då kommer korsningen Dalvägen/Baggensvägen vara öppen för trafik igen, mer info och trafikföringsplan kommer när det börjar närma sig.
Återställnings- och asfaltsarbeten som kommer utföras under 2027.
Dalvägen och Baggensvägen
Borrningsarbeten är nu klara längs Dalvägen och nu pågår återställning av vägar för att kunna asfalteras i steg 1 innan årsskiftet. Trafiken kommer fortsatt ledas om ett par veckor till.
Sjöbrinken
På Sjöbrinken är vi nu på väg upp mot Baggensvägen med vårt schaktlag. I korsningen mot Baggensvägen kommer det bli en liten omledning då en schakt kommer behöva göras som förberedande arbete till de arbeten som sedan kommer Baggensvägen söder ifrån. Vi kommer utförande justeringsarbeten inför asfaltering längs sträckan och första steget i asfalteringen kommer utföras under november/december.
Lotsvägen södra och GC-väg
På Lotsvägen har vi någon månads arbeten kvar. På sträckan mot Baggensvägen, den nya gång- och cykelvägen, pågår nu återställningsarbeten samt arbeten inför montering av belysning. Även den sträckan är beräknad att få sitt första lager av asfalt innan året är slut.
Lotsvägen Norra
Denna sträcka kommer att starta inom ett par veckor och det kommer kallas till boendeträff för er som har fastigheter där. Håll koll i era brevlådor för information ang det.
Förberedande arbeten med röjning och fällning av träd kommer starta under denna vecka, v43.
Baggensvägen Boobadet
Vi arbetar oss framåt med schakt, sprängningsarbeten och färdigställande av väg samt förberedande arbeten för kommande belysning på sträckan. När detta är klart kommer det utföras justering inför asfaltering och ett första lager asfalt kommer läggas innan årsskiftet.
Baggensvägen mellersta (Drabantvägen-Sjöbrinken)
Här har vi nu påbörjat vissa förberedande arbeten, bland annat röjning och breddning av vägen och denna vecka kommer även trädfällning att ske från korsningen Drabantvägen läng hela Baggensvägen till Backeböl.
Vi beräknar starta våra schaktarbeten inom ett par tre veckor och vi kommer då till en början gå vid sidan av befintlig väg. Vi har påbörjat breddat vissa vägavsnitt så det kommer fortsatt att gå att köra förbi våra arbeten på den ordinarie vägen upp till korsningen mot Sjöbrinken. Vi ber er dock att köra extra försiktigt och vara uppmärksamma på vår personal, maskiner och lastbilar som hela tiden rör sig bredvid och i anslutning till passerande trafik.
Baggensvägen Norra (Sjöbrinken-Backeböl)
Förberedande arbeten påbörjas nu med röjning samt fällning av träd. Om ca 1 månad kommer vägen stängas av för genomfart då vi påbörjar våra schaktarbeten. Vi kommer starta från södra delen där vi nu kommer upp från Sjöbrinken och sedan gå vidare mot Backebölshållet. Det kommer då bli en omledning av trafiken via Söderled och Sjöbrinken för att ta sig förbi.
Vi kommer återkomma närmare med översikt av trafikplaner och uppställningsplatser för post och sopor för alla nya sträckorna innan vi startar våra arbeten.
I området pågår det just nu justeringsarbeten inför en första asfaltering. Det är ett arbetslag som kommer gå framåt på ena sidan av vägen och det kommer bli begränsad framkomlighet. Vi ber er att välja annan väg om ni kan och att följa de hänvisningsskyltar vi sätter upp.

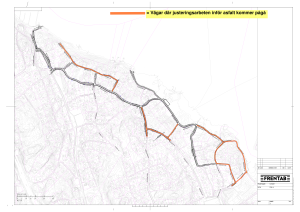

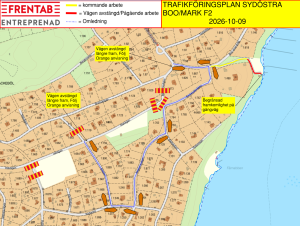

Vi skickar med en översikt över de aktuella vägsträckningarna så vet ni ungefär var de kommer befinna sig. (Se fliken Trafik)
Vi förstår att våra arbeten kan påverka framkomligheten och vardagen för er som bor och rör er i området. Vi arbetar för att genomföra arbetena så effektivt och säkert som möjligt.
För allas säkerhet är det viktigt att våra avstängningar och skyltningar respekteras. Var extra uppmärksamma där våra sprängningsarbeten pågår, lyssna på sprängningssignaler och håll koll på tillfälliga stopp.
Tack för ert tålamod och er förståelse under tiden.
Med vänliga hälsningar,
